Extension des écoles
Dans le cadre de sa compétence Appui technique aux communes, la collectivité porte chaque année la maitrise d'ouvrage de projets communaux, notamment la réhabilitation d'établissements scolaires.
VENTEROL - 2025 | RÉHABILITATION DE L'ÉCOLE MATERNELLE DE VENTEROL
Au hameau des Gaillaches, le projet d’extension de l’école maternelle de Venterol avance rapidement.
Le bâtiment scolaire fait l’objet d’une réhabilitation et d’une extension de plein pied de 170 m2 permettant d’offrir des locaux entièrement réhabilités aux petits écoliers de Piégut et Venterol. Avec la cantine et le dortoir à l’étage sans accès PMR, l’école actuelle ne répondait plus aux normes de sécurité et d’accessibilité requises désormais. En matière d’isolation thermique, l’actuelle salle de classe n’offrait pas de conditions confortables ni en été, ni en hiver, ce qui obligeait la commune à faire face à des dépenses énergétiques excessives.
Face à ce constat, la commune s’est emparée depuis plusieurs années du projet de réhabilitation, en étroite collaboration avec l’équipe pédagogique et les conseillers de l’intercommunalité, tout en anticipant la perspective d’une augmentation des effectifs. Sous l’impulsion et la maîtrise d’ouvrage de la CCSPVA, le chantier a démarré à l’automne 2024. La totalité des travaux devraient être achevés d’ici la fin de l’année 2025.
Le projet de réaménagement et le nouveau bâtiment conçu et suivi par l’atelier d’architecture Laurence Borrelly comprend : une nouvelle salle de classe plus spacieuse, un véritable espace de repos et de motricité, une cantine et des sanitaires entièrement neufs, le tout en s’appuyant sur une isolation thermique et phonique très performantes. Côté extérieur, c’est également l’occasion d’une remise à neuf de l’espace récréation, du préau et sa pergola, ainsi que des accès, des clôtures et talus.

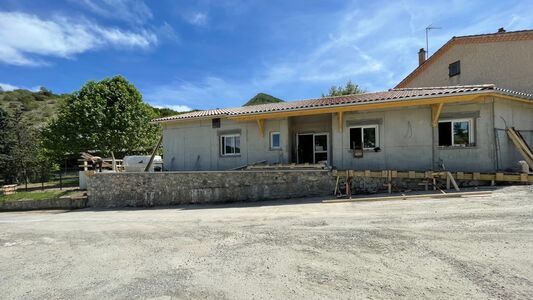

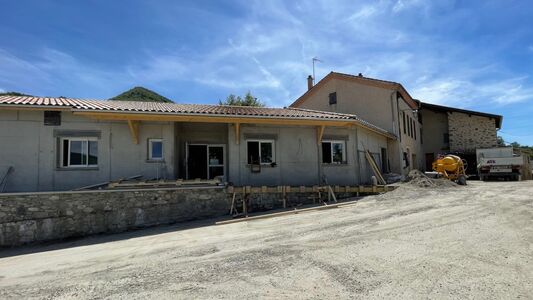

L’avancement du chantier est remarquable : le gros œuvre est achevé. Les travaux de maçonnerie, les réseaux d’eau potable et d’assainissement, la voirie, ainsi que les menuiseries extérieures sont terminés.
Le second œuvre est en cours et les travaux de plomberie, d’électricité dans les cloisons et doublages débuteront d’ici la fin du mois. Des travaux de grande ampleur seront encore menés tout l’automne pour assurer la transformation complète du bâtiment.
Les différents lots du marché ont été attribués en 2024 aux entreprises retenues, un chantier qui s’appuie sur des compétences majoritairement locales :
- ATS (Chorges) pour les travaux de voiries et réseaux, et maçonnerie
- LMG (Roche des Arnauds) pour les menuiseries extérieures
- CHARLES (Gap) pour les menuiseries intérieures
- DAUTREMER Charpente (Gap) pour la charpente et couverture
- AC TEC (Furmeyer) pour les cloisons et doublages
- FABRIS (Gap) pour les carrelages et faïences
- SPINELLI Bâtiment (Gap) pour les peintures
- CAPARROS (Peyruis) pour l’électricité
- L&D PLOMBERIE (Gap) pour la plomberie et le chauffage.
Le chantier global représente un investissement de 689 000 € HT, avec le soutien financier de l’État au titre de la DETR à hauteur de 60%, ainsi que la région SUD Paca (20 %), le reste à charge est financé par la commune de Venterol.
THÉUS - 2024 | INAUGURATION DES NOUVEAUX LOCAUX
Vendredi 18 octobre 2024, l'extension de l'école de Théus du Regroupement Pédagogique des Demoiselles Coiffées a été inauguré en présence des élus et représentants locaux : le préfet des Hautes-Alpes, Dominique Dufour, le sénateur Jean-Michel Arnaud, la députée Valérie Rossi, le conseiller départemental et président de la CCSPVA Joël Bonnaffoux, le maire de Théus Gilbert Leydet, le président du SIVU Cédric Bertochio, l’inspecteur académique Aymeric Meiss et les maires des communes concernées.
- La création d'une cinquième classe en 2022 par l'académie justifiait l'agrandissement rapide des locaux existants afin d'accueillir convenablement la centaine d'élèves issus des communes de Bréziers, Rochebrune, Remollon et Théus.
- Après une année de travaux, la nouvelle grande salle de classe a été livrée. Et l'ensemble des équipements ont bénéficié de ce projet global d'extension : la cantine a vu sa surface doubler, tandis que le préau et les toilettes ont été agrandis. Des réalisations qui ravissent les enseignants et les enfants !
- A la rentrée de septembre 2024, les élèves des cours élémentaires, jusque-là à l'école de Remollon, ont intégré ces nouveaux locaux.
Le Syndicat Intercommunal à Vocation Unique (SIVU) de l’École intercommunale les Lacs était à l’initiative du projet auquel s'est associé la Communauté de communes en qualité de porteuse du projet.
Le montant des travaux de 440 000 € HT a été pris en charge par les quatre communes concernées (40 %), avec les soutiens financiers de l'État (30 %) et du département 05 (30 %).
